集吊装、运输、租赁于一体
的专业服务公司在大型吊装运输设备租赁施工的时候,其主要技术措施都有哪些?

施工主要技术措施:

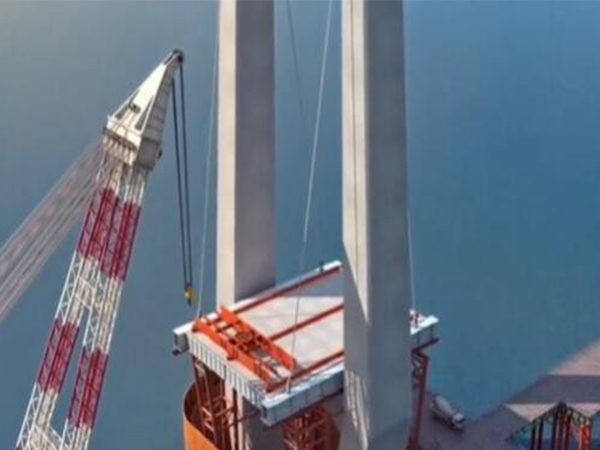

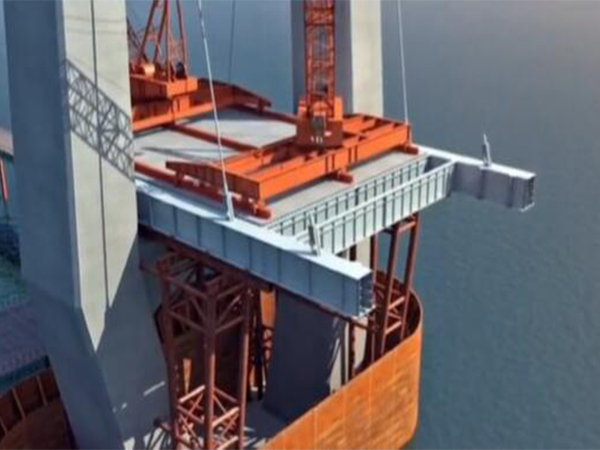

技术措施一:综合考虑现场桥面吊的工况要求。复杂的施工环境,对接节点操作方便等因素,施工工程拟定步道钢结构安装工艺如下:锚栓预埋→起步段安装(含桥面轨道)→桥面吊车安装→钢柱吊装→跨中段钢梁吊装→柱顶段钢梁吊装→次构件吊装→吊装轨道及加固措施→桥面吊向前推进→重复下一跨柱梁吊装作业。
技术措施二:鉴于桥梁测量定位要求高,桥梁位于复杂的山地环境中,对施工测量影响大,施工前采用静态测量技术,沿线通视位置建立测量控制点,控制点之间的直线距离不超过300米,根据现场实际情况使用2″在钢梁安装过程中,准确测量和定位柱顶段钢梁的对接点,然后固定梁柱节点。

技术措施三:为解决箱梁段合理划分的问题,通过对施工过程的模拟分析,将每个跨标段16m钢梁划分为7m+9m组合,跨中段吊装半径小,按9m在工厂生产,柱顶段吊装半径大,按7m一节是在工厂里做的。由于分段钢梁在伸缩缝中断开,临时码板用于工厂加工,连接成7块m整体安装完成后,临时码板将被切断;通过运输模拟分析,长度9m钢梁在桥面运输时,可避开桥梁两侧的障碍物,长度7m钢梁能满足桥面吊装的站位要求,所有分段重量均能满足吊装要求。所有钢梁拼接位置均采用“高强螺栓+双夹板”连接,可大大减少动火作业面。
技术措施四:通过对各工况下施工工艺的计算分析,得出悬臂段的挠度。如果不采取支撑措施,其较大的挠度将达到31.3mm,悬臂端前端挠度过大会影响后续钢梁的对接,因此需要采取临时支撑措施。
因此,综合考虑现场情况,支撑系统设计类似斜拉桥“索塔+拉索”形式,减少悬臂段的挠度。索塔采用高度为1的高度为1.5m热轧H型钢(HW294×302×12×12),拉索采用3t手拉葫芦。悬挑段安装完毕后,吊车暂不松钩,用手拉葫芦连接索塔和悬挑段。固结段钢梁上的吊耳,然后收紧手拉葫芦,反向提升悬臂梁,再将索塔锚定在安装好的钢梁吊耳上,使钢梁、索塔、拉索相互支撑形成空间结构,加强钢梁平面的刚度,形成稳定的支撑体系。对于有限元挠度分析结果,结果表明:设置“索塔+拉索”支撑系统,将手拉葫芦的拉力施加到1.0t悬臂段的大挠度为3.07mm内部,满足后续钢梁的对接安装要求。

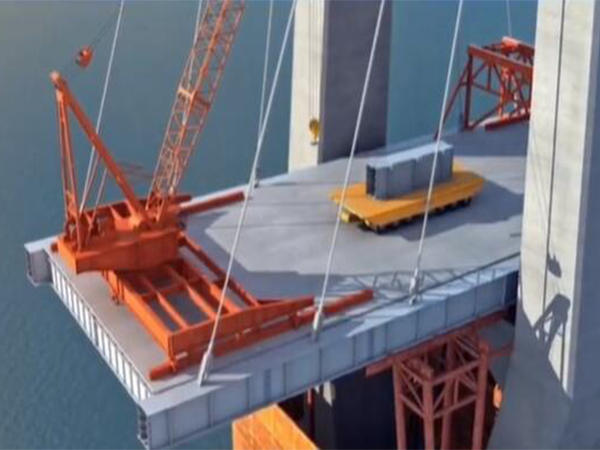

技术措施五:为桥面吊装在施工过程中的整体稳定性,在每次吊装作业中,还增加了吊车与钢柱之间的锚固措施。桥面吊装采用手拉葫芦锚固在柱底,锚固方式为:四套5t手拉葫芦,一端与桥面吊车身设置的拉环相连,另一端反向斜拉锚固至柱脚加劲肋预留孔。每次操作前,收紧手拉葫芦,将桥面吊车固定在柱顶后方可吊装。
